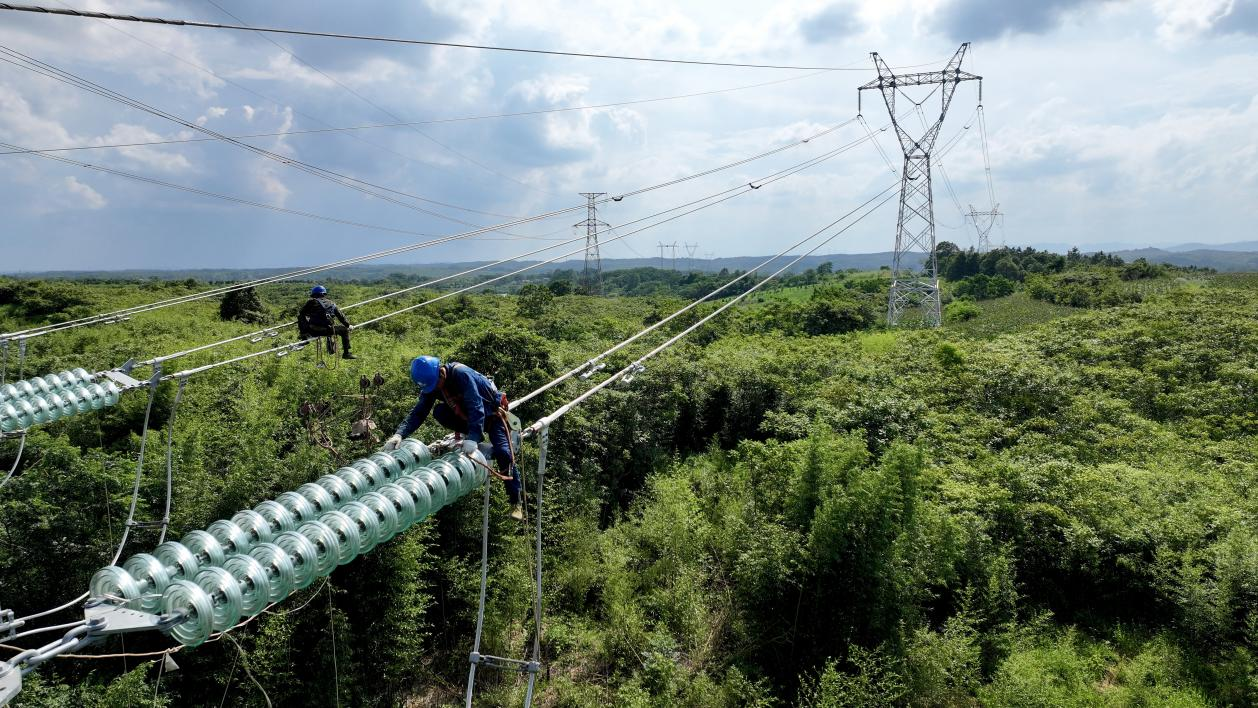

石门电厂三期-澧州220千伏N201至N203附件安装施工现场,施工人员骑着特制的“飞车”穿梭于导线上,并在指定位置安装间隔棒。
11月11日10时08分,石门电厂三期至澧洲220千伏线路工程成功投产送电,标志着国网常德供电公司运维范围内全线跨度最长的220千伏输电线路正式投入运行。
全长68.58公里的输电线路建设中,国网常德供电公司组建专业项目团队实施精细化管控,针对横跨石门县、临澧县、澧县和津市市的复杂地形,通过提前制定专项方案、开展安全教育培训等举措,高质量完成229基杆塔建设任务。
针对复杂的施工作业环境,工程创新采用改进施工工艺,顺利完成2次高速、1次铁路、1次澧水河道及200余次电力线路跨越等高难度作业。此外,该公司运维单位联动施工单位,通过"人工登杆检查+无人机巡检"立体化验收模式,结合"建成一段,验收一段"的创新工作方式,确保了工程验收与建设进度的无缝衔接。
该工程的顺利投运成功打通石门电厂三期电力外送通道,为满足当地用电增长需求、推动区域产业升级与能源结构优化提供坚实支撑。(周炫宇 何小雨 段园园)
